EDENORTE Dominicana ejecuta la repotenciación del transformador T1 de la Subestación Nibaje con una inversión aproximada de RD$100 millones, una obra que permitirá ampliar la capacidad del sistema eléctrico y mejorar el servicio para cerca de 34 mil clientes en el municipio de Santiago.
El proyecto contempla la sustitución del transformador actual, de 37 MVA, por una nueva unidad de 50 MVA, con el propósito de incrementar la capacidad de transformación de la subestación y responder al aumento de la demanda energética en la ciudad.
De acuerdo con la empresa distribuidora, la intervención permitirá reducir los riesgos de sobrecarga y mejorar la estabilidad operativa de la red de distribución.
Para instalar el nuevo transformador, EDENORTE informó que ha realizado adecuaciones dentro de la subestación debido al tamaño y peso del equipo.

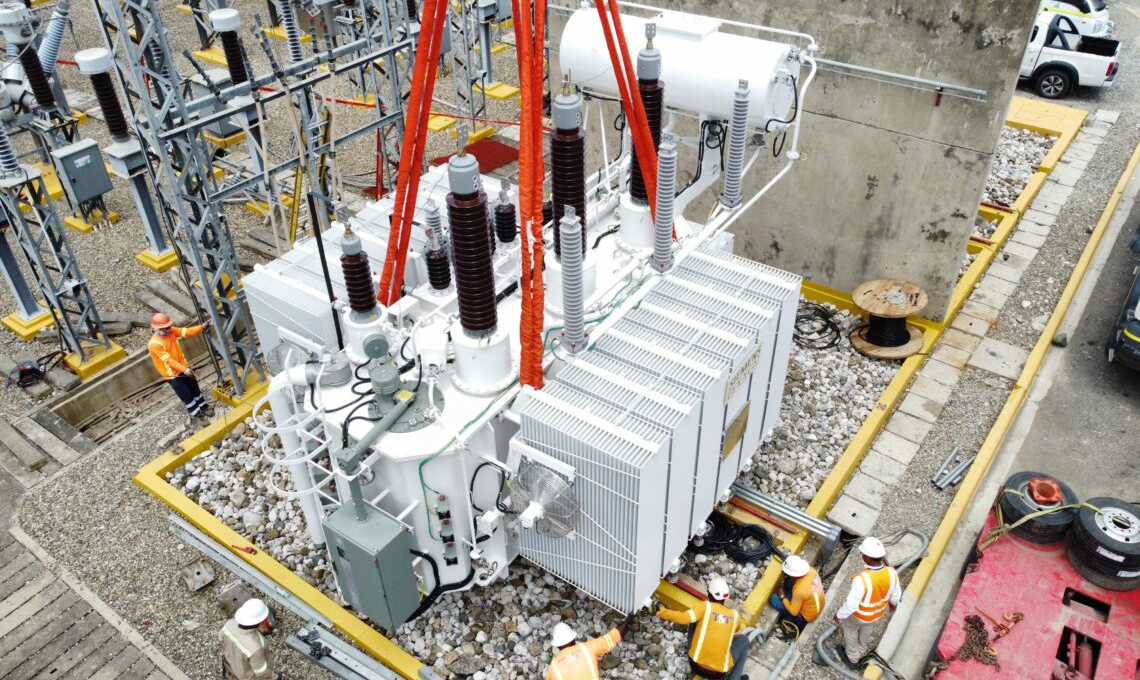

Entre los trabajos figura la modificación provisional de una parte de la estructura perimetral para permitir el acceso de una grúa de 250 toneladas, necesaria para retirar el transformador existente e instalar la nueva unidad. También se ejecutan intervenciones en el vial interno y en el área de maniobras para facilitar el desplazamiento de equipos de gran capacidad.
La empresa indicó que estas labores se desarrollan bajo los estándares técnicos y de seguridad requeridos para este tipo de operaciones.
Con la entrada en funcionamiento del nuevo transformador, 33,960 clientes dispondrán de una mayor capacidad de suministro eléctrico.
Entre los sectores beneficiados se encuentran La Yagüita de Pastor, Cerro de Tuna, parte del Centro Histórico de Santiago, Bella Vista, Corona Plaza, Reparto Peralta, Las Praderas, Cerro de Papatín, urbanizaciones El Doral y Los Mera, La Herradura, Villa Liberación, Barrio Nuevo, Villa Hortensia, Barrio Las Mercedes, La Joya, La Otra Banda y otras comunidades del municipio de Santiago de los Caballeros.
Para facilitar la ejecución de los trabajos, EDENORTE realizó una interrupción programada del servicio eléctrico este miércoles 15 de julio, desde las 9:00 de la mañana hasta las 4:00 de la tarde.
La suspensión afectará los circuitos NIBA101, NIBA102, NIBA104 y NIBA112, por lo que permanecerán sin servicio los sectores La Yagüita de Pastor, Cerro de Tuna, Los Invasores, parte del Centro de la ciudad, Bella Vista, Corona Plaza, Reparto Peralta, Las Praderas, Cerro de Papatín, urbanizaciones El Doral y Los Mera, La Herradura, Villa Liberación, Barrio Nuevo, Villa Hortensia, Barrio Las Mercedes, La Joya y La Otra Banda.
La distribuidora exhortó a los usuarios de estas comunidades a tomar las previsiones necesarias durante el período de interrupción programada.
